الصالحية الجديدة

الموقع العام:

              تم إنشاؤها طبقاً لقرار مجلس الوزراء رقم ( 1237 ) لسنـــ1982ـــة تقع المدينة  على بعد 40 كم من مدينة الإسماعيلية .

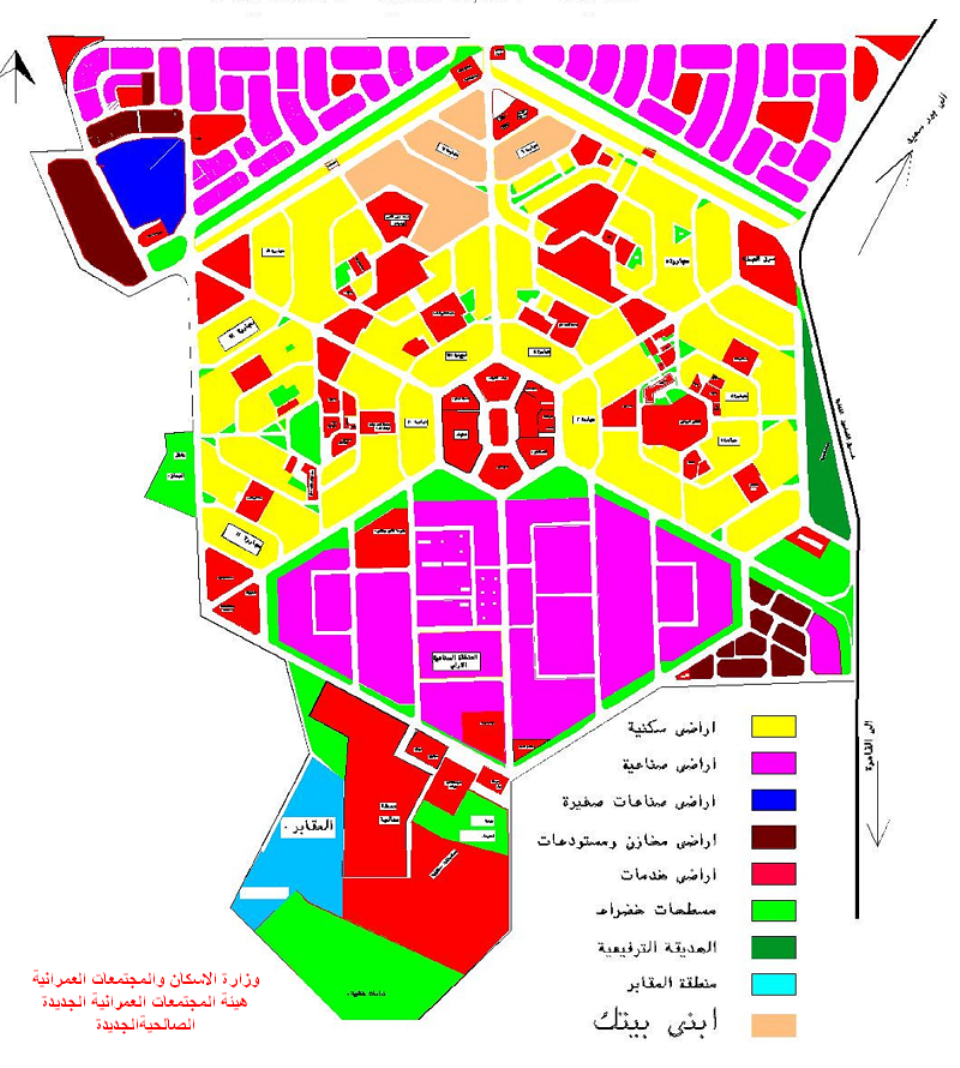

المخطط العام:

•        تبلغ المساحة الكلية للمدينة 1617 فدان موزعه على النحو التالى

-       المنطقه السكنيــة 577 فدان                         - المناطق الصناعية والمخازن 682 فدان

-       المناطق التجــارية 27 فدان                           - المنطقــــــه الترفيهيــــة  4   فـــــدان

-       مناطق خـــدمات 129 فدان                          - المنطقــــــه الجنوبيــــة 197 فــــدان

قطاع الإسكان:

•        اجمالى عدد الوحدات المرخصة بالمدينة 9257 وحـــــــــدة .

•        عدد الوحدات المنفذة بمعرفة الهيئة 626 وحدة سكنية.

•        يوجد عدد قطع اراضى اسكان( 1227 ) منفذة بمعرفة القطاع الخاص والاهالى .

الاسكان الاجتماعى

•        تم تخصيص عدد ( 788 ) قطعة ارض اسكان اجتماعى بالمدينـــــــــة

ابنى بيتك

•        اجمالى عدد القطع بالكامل بالمدينــــة 592  قطعة مستلمه ومرخصه .

عدد السكان

•        { الحالى 47،220 ألف نسمه – المستهدف سنة الهدف " 2022 " 120 الف نسمة }

قطاع الخدمات :

•        عدد مباني الخدمات 45 مبنى منفذه بمعرفة الهيئة :

بخلاف 14 مبانى منفذة بمعرفة القطاع الخاص

{ 10 مبانى تعليمية  + 2 جارى التفيذ– 1 مباني مركز الشباب – 2 مبنى وحدة اجتماعية – 6 مبانى إدارية –    4 مبانى صحية ومبنى جارى – 4 سوق تجارى ومبنى جارى – 5 مسجد – 1 سنترال – 10 مباني عامة }

الميـــــــــــــاه :

    تتغذى المدينة بمياه الشرب من خلال محطة تنقية مياه بطاقة 22 ألف م3/يوم

•        تم تنفيذ توسعات محطة تنقية مياه للمدينة  لتصبح طاقتها  32 ألف م3/يوم .

•        تم تنفيذ الخزان العالى .

•        تم تنفيذ شبكات المياه بأقطار مختلفة 203كم  .

•        تم تنفيذ احلال وتجديد شبكة مياه المدينة  ( مرحلة اولى )

•        تم تنفيذ شبكات المياه لمنطقة الاسكان الاجتماعى لعدد 211 قطعه

•        تم تنفيذ عدد ( 3 ) آبار وشبكة مياه عكره وخلط مياه الروبة لتوفير 6م3/يوم

•        جارى تنفيذ احلال وتجديد شبكة مياه المدينة  ( مرحلة ثانية )

•        جارى تنفيذ شبكات المياه لمناطق الاسكان الاجتماعى لعدد 382 قطعه

الصرف الصحى :

•        تم تنفيذ محطة معالجة بطاقة 13.500 ألف م3/يوم  للمرحلة الأولى .

•        تم تنفيذ شبكات الصرف الصحى بطول 183 كم .

•        تم تنفيذ خطى الطرد قطر 500م لتوصيل مياه الصرف من محطة المعالجة بالمدينة الى مصرف الحسينية

•        تم تنفيذ محطة معالجة الصرف الصحى مرحلة ثانية بطاقة 13.500 الف م3/يوم

•        تم تنفيذ شبكات الصرف لمنطقة الاسكان الاجتماعى لعدد 211 قطعه

•        جارى تنفيذ شبكات الصرف لمناطق الاسكان الاجتماعى لعدد 382 قطعه

الكهــــــــــرباء :

•        تم تنفيذ شبكات الكهرباء بطول 616.5 كم .

•        تم تنفيذ محطة المحولات بطاقة 45 م.ف.أ .

•        تم رفع كفاءة اعمدة انارة المنطقه الصناعية الاولى

•        جارى تنفيذ شبكات الكهرباء لمنطقة الاسكان الاجتماعى

•        جارى اعداد مقايسة تعديل تغذية انارة الطريق الاقليمى

الطرق والاتصالات :

•        تم تنفيـــــــذ شبكات طرق بطول 114.5 كم .

•        تم تنفيذ شبكات اتصالات بطول  224.225كم .

•        جارى تنفيذ شبكات طرق المنطقه الجنوبيه .

•        جارى تنفيذ تعديل مداخل المدينة بالطريق الاقليمى.

الزراعـه :

•        تم تنفيــــــــذ 130 فــــدان مسطحـــات خضـــراء وحــــدائق عامــــــة .

•        جارى طرح زراعة المسطحات الخضراء داخل المجاورات السكنية

الصناعة :

وقد بلغ عدد المصانع المنتجة 280 مصنع برأس مال مستثمر 2مليار جنيه بإنتاج سنوي 7.200مليار جنيه أتاحت 26002 فرصة عمل .

يبلغ عدد المصانع تحت الإنشاء 102  مصنع برأس مال مستثمر 170.013 مليون جنيه                                    وقيمة إنتاج سنوى 380.807 مليون جنيه ستوفر 2522 فرصة عمل .

الاستثمارات :

بلغت الاستثمارات بالمدينة ( 750 مليون )  جنيه منها :

فى قطاع الإسكـان 8.1 مليون جنيـــه

فى قطاع الخدمات 119.4 مليون جنيه

فى قطاع المرافق 586.3 مليون جنيه

فى قطـــــــاع الزراعة 20.8 مليون جنيــه
