مدينة السادات

أولا :- موقع المدينة :-

تم إنشاء المدينة بموجب القرار الجمهوري رقم 123 لعام 1978 والمعدل بقرار رئيس مجلس الوزراء رقم 1131 لسنة 2005م بشأن تعديل الحدود الادارية للمدينة لتصبح المساحة الكلية  للمدينة 121 ألف فدان

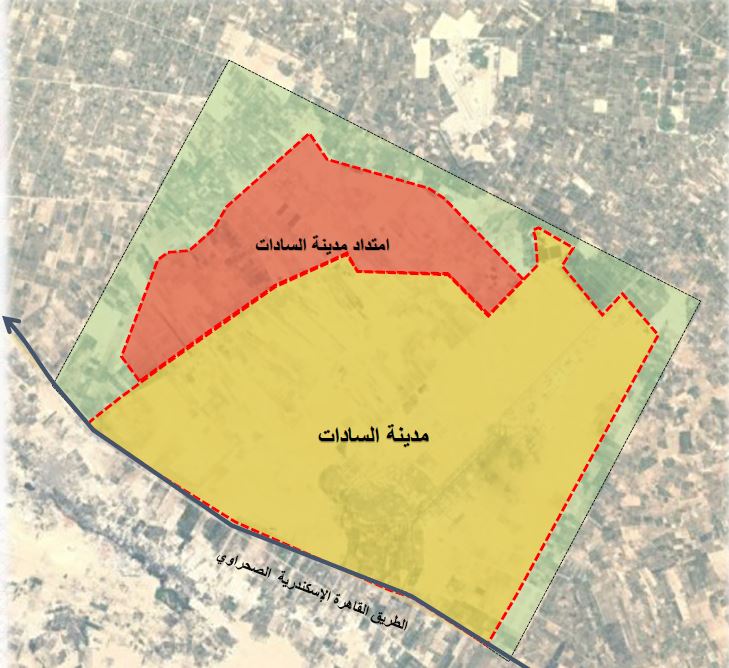

تقع في الاتجاه الشمالي الغربي من مدينة القاهرة عند الكيلو 93 طريق القاهرة الإسكندرية الصحراوي 0

ثانياً : المخطط العام :-

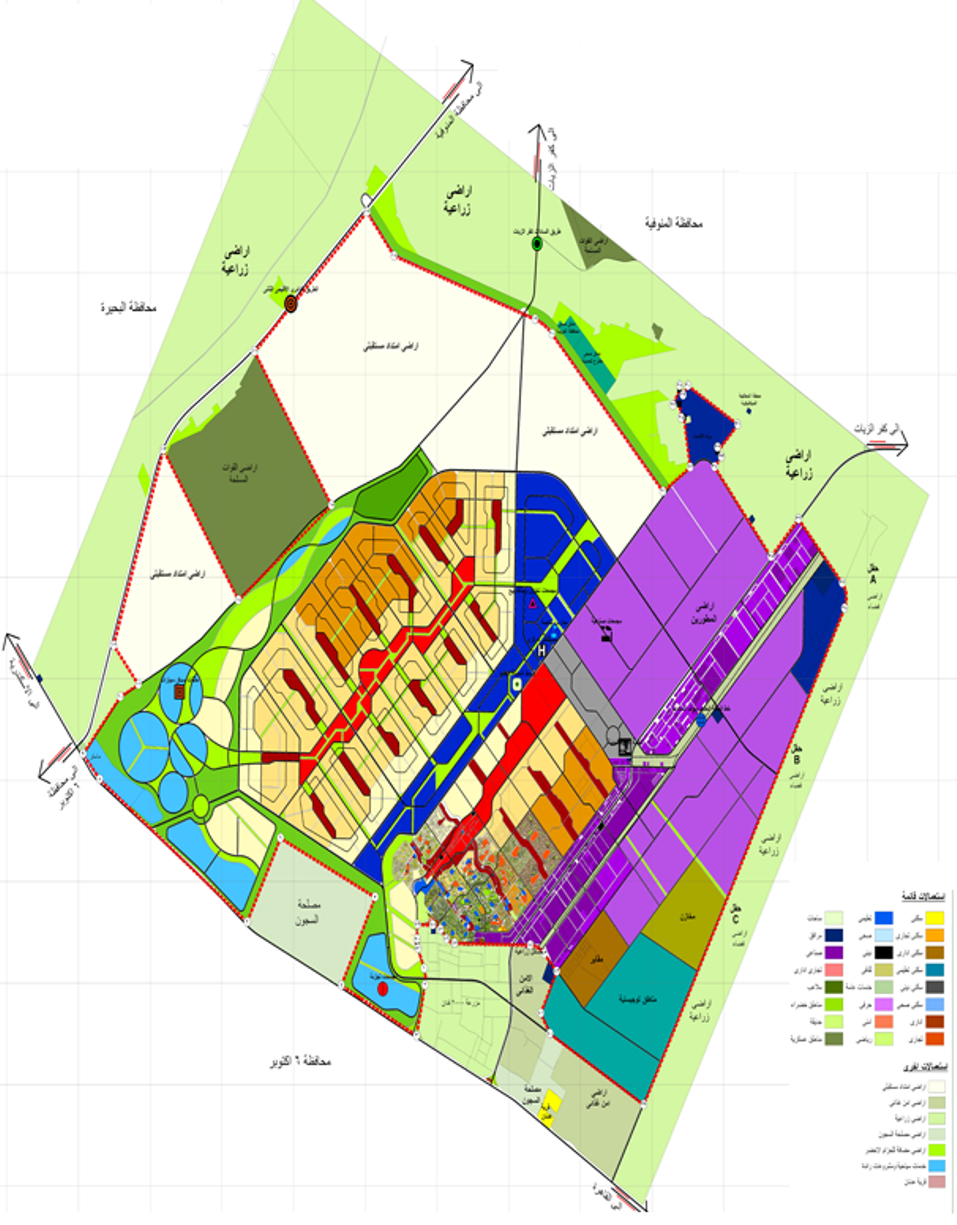

تم اعادة التخطيط للمدينة بالمخطط الاستراتيجى العام والمعتمد سنه 2010 لتصبح المدينة مركزا لاقليمى وسط وغرب الدلتا  وهو عبارة عن مخططات سكنية و صناعية وخدمية وتجارية وترفيهية وزراعية (زراعات وامن غذائى) لخدمة الاقليم حيث تبلغ المساحة الإجمالية للمدينة  121 ألف فدان منها (74 ألف فدان كتلة عمرانية – 39 ألف فدان حزام اخضر – 8 آلاف فدان مساحات مستغلة خارج الكتلة ) 0

ثالثا : قطاع الاسكان :-

-       الوحدات السكنية :

        اجمالى عدد الوحدات المنفذة بالمدينة 79846 ألف وحدة + 1502 فيلا  تشمل :-

-       عدد 21219 وحدة + 125 فيلا  بمعرفة الهيئة .

-       عدد 49369 وحدة + 1233 فيلا بمعرفة القطاع الخاص .

-       عدد 2088 وحدة اسكان قومى بمعرفة الجهاز المركزى للتعمير .

-       عدد 7170 وحدة + 144 فيلا بمعرفة صندوق تمويل المساكن .

الاسكان الاجتماعى :-

-       تم الانتهاء من تنفيذ عدد 3920 وحده بالسكنية 25 وعدد 360 وحدة بالسكنية 16 وعدد 100 وحدة بالسكنية 7

-       تم الانتهاء من تنفيذ عدد 5000 وحده ( مرحله رابعة ) بحى الزيتون .

-       جارى تنفيذ عدد 600 وحدة بالسكنية 25 .

-       جارى تنفيذ عدد 2460 وحدة " بحى النور " .

-       صدر اوامر اسناد وجارى تنفيذ عدد 1700 وحدة " بحى النور " و عدد 1740 وحدة " بحى الفردوس "

مشروع الاسكان المتوسط " دارمصر" يتم التنفيذ على مرحلتين :-

•        المرحلة الاولى بعدد360 وحدة  15عماره تم تنفيذهم وتم الاستلام وجارى تسليم الوحدات المخصصة للمواطنين .

•        المرحلة الثانية  بعدد 432 وحده  18عمارة تم التنفيذ وتم الاستلام الابتدائى  .

-       عند الانتهاء من تنفيذ المخطط الاستراتيجى متوقع ان يتم اضافة 90 الف وحدة سكنية اخرى

الاراضى السكنية :

-       قطع الارضى التى تم تخصيصها بنظام التخصيص (2534) قطعة

-       قطع الارضى التى تم تخصيصها بنظام القرعات العلنية (38039) قطعة متضمنة :-

•        عدد (29720) قطعة ارض اسكان اجتماعى .

•        عدد (8187) قطعة ارض اسكان مميز .

•        عدد (132) قطعة ارض اسكان اكثر تميزاً .

وتم تسليم عدد 13682 قطعة وجارى عمل المرافق لعدد 23980  قطعه 0

-       تم طرح وتخصيص عدد 140 قطعة بامتداد المناطق السكنية 3 ، 13 "بيت الوطن" وتم تسليم عدد 138 قطعة منهم وتم تخصيص عدد 83 قطعة ارض” مرحلة خامسة “ بالحى المتميز وتم تسليم عدد 11 قطع .

        *** عند الانتهاء من تنفيذ المخطط الاستراتيجى متوقع ان يتم اضافة 50 الف قطعة ارض سكنية .

مشروع أبنى بيتك :

   اجمالى عدد القطع 3855 قطعة تم تخصيص 3802 وتم تسليم وتنفيذ 3802  قطعة وتم الغاء 53 قطعة لعدم الجدية

-       عدد السكان :

  ( الحالى 350 ألف نسمة– المستهدف سنة الهدف 2032م  مليون ونصف  نسمة )

رابعاً : قطاع الخدمــات :-

* مباني الخدمات بمعرفة الهيئة :-

تم تنفيذ 279 مبنى (60 مدرسة – 30 مبنى صحى - 32 سوق تجارى - 21 مسجد - 38 اجتماعي ـ 4 أمنية  ـ 5 ثقافية

2 صناعية  - 63خدمات عامة ـ 23 خدمات ادارية -  سنترال ) .

جارى تنفيذ 6 مبنى ( 2 تعليمية  – 2 حضانة – 1 سوق جملة  –  1 خدمات عامة " مركز شباب متطور"  )

جارى طرح عدد 18 مشروع خدمى (2 صحى – 2حضانة – 1خدمات امنية – 2ملعب ثلاثى – 4سوق تجارى – 4مدرسة – 1 صناعى –  ا خدمات ادارية – مستشفى تعليمى سعة 158 سرير )

* مبانى خدمية بمعرفة القطاع الخاص :-

  تـــم تنفيذ131 مبنى ( 3 اجتماعى ـ 71تجارى ادارى ـ 1 تعليمى - 24دينية ـ 3سياحية ـ 3صحية ـ 7مصرفية ـ 19عامة )

  جارى تنفيذ 35 مبنى ( 9 تجارى ادارى ـ 15 دينى ـ 7 تعليمى ـ 3 صحى – 1 خدمات عامة )

  جارى تنفيذ مدرسة خاصة تابعة لمدارس فيوتشر للغات على مساحة 14000م2 ( بالمحور المركزى2)

  جارى تنفيذ مدرسة خاصة على النظام الامريكى على مساحة 8014م2 بالمنطقة السكنية 17

  تم تخصيص بنظام المظاريف المغلقة وتسليم مدرستين بمحور الحى الثالث ومحور الحى السابع .

  تم تسليم وزارة الاتصالات مساحة 50 فدان لاقامة قرية تكنولوجية و تم الانتهاء من تنفيذ المرحلة الاولى منها .

 بانتهاء اعمال المخطط الاستراتيجى متوقع اضافة 350 مبنى خدمى .

* الجامعات :-

-       جامعة السادات تم انشاؤها كجامعة مستقلة بموجب القرار الجمهوري من رئيس الجمهورية  بتاريخ 25 /3/ 2013 ويعمل حاليا بها عدد 8 كليات (طب بيطرى – سياحة وفنادق – تربية رياضية - تجارة – حقوق – تربية عام –  تربية طفوله –  صيدلة ) + عدد 2 معهد (بحوث الهندسة الوراثية والتكنولوجيا الحيوية – الدراسات والبحوث البيئة الصحراوية) ويبلغ عدد الطلاب حاليا 38.7 ألف طالب وطالبة تقريباُ وتم تخصيص مساحة 500 فدان كتوسع للجامعة بالمحور المركزى .

-       جامعة الازهر فرع مدينة السادات يعمل حاليا بها عدد 2 كلية ( كلية الزراعة بنين – كلية الدراسات الاسلامية بنات ) ويبلغ عدد الطلاب حوالى 3100 طالب وطالبة وتم تخصيص مساحة 60 فدان كتوسع للجامعة بالمحور المركزى .

-       تم تخصيص واستلام مساحة 36 فدان ( بالمحور المركزى2) لانشاء أول جامعة خاصة تشمل كليات ( هندسة - اسنان – علاج طبيعى – السن واعلام– حاسبات وذكاء اصطناعى – طب بشرى– تمريض – ادارة وسياسات)واقامة مستشفى تعليمى

خامساً : قطاع المرافق والبنية الأساسية :

تم اسناد أعمال التصميمات والأعمال الإستشارية للمخطط العام (مياه - صرف) وأعمال اتزان الشبكة الهيدروليكى لاحتياجات المدينة بالمناطق القديمة والجديدة لمكتب القاهرة للاستشارات الهندسية "خالد شرابى" بقيمة 2.21 مليون جنية وذلك لتحديد المنتج النهائى من المياه المطلوب عند سنة الهدف 2055 مع تقديم مقترح محطة المعالجة اللازمة لمناطق الامتداد وخطوط الطرد والربط على المصارف العمومية بالتنسيق مع وزارة الاشغال والموارد المائية ويشمل المشروع اعداد مستندات الطرح للمحطة المقترحة بالاضافة الى تصميم مستندات محطة مياه جوفية بطاقة 50 ألف م3 / يوم على مجموعة من الآبار وطبقا للدراسة الهيدرولوجية المعدة بمعرفة معهد بحوث المياه الجوفية .

الميـــــــاه :

- تــــم تنفيذ شبكـات الميـاه بطول 843.015  كم .

- جارى تنفيذ شبكات المياه بطول 252.490  كم .

- تم تنفيذ مأخذ المياه العكرة بطاقة 350ألف م2/ يوم .

- تم تنفيذ محطتي آبار بطاقة إجمالية 86 ألف م3 / يوم .

- تم تنفيذ محطة تنقية مياه الشرب السطحية بطاقة 110 ألف م3/ يوم .

- تم تنفيذ عدد 10 آبار دعم بالحقل الشمالى والحقل الجنوبى .

- تم تنفيذ عدد 2 خط مياه قطر 800 & 700 بمنطقة الامتداد

- جارى تنفيذ عدد 1 خط انحدار قطر 1800مم للربط بين المأخذ ومحطة الرفع

- جارى تنفيذ اعمال الخط الاضافى للاذدواج الناقل للمياه العكره

- جارى طرح محطة تنقية مياه بطاقة 350 الف م3/ يوم .

- جارى تنفيذ عملية الخطوط الناقله للمياه العكره من الرافع حتى محطة التنقيه .

- جارى رفع كفاءه شبكة المياه بالمنطقة السكنية الخامسة .

- جارى احلال وتجديد خطوط المياه بشارع ابو بكر الصديق .

الصرف الـصحي :

          -  تم تنفيذ شبكات الصرف الصحي بطول 749.254  كم .

          - جارى تنفيذ شبكات صرف الصحى بطول 337.370 كم .

      -  تم تنفيذ بركتي أكسدة لمعالجة الصرف الصحي بطاقة 60 ألف م3/ يوم

          - جارى تنفيذ المرحلة الأولى من محطة المعالجة الميكانيكية [ بطاقة اجمالية  100 ألف م3/ يوم ] 20 ألف م3/ يوم معالجة ثنائية ، 20 الف م3/ يوم معالجة ثلاثية تم الانتهاء من تنفيذ نسبة 86 % .

- جارى تنفيذ 3 مراحل لشبكة الرى بمياه الصرف المعالج ثلاثيا .

- جارى تنفيذ محطة رفع المياه المعالجة ثلاثيا .

- جارى تنفيذ رافع الصرف الصحى الآدمي وخطوط الانحدار حتى محطة المعالجة .

- جارى تنفيذ محطة فصل الصرف الصناعى عن الآدمى .

- جارى تنفيذ خط انحدار لمناطق امتداد التوسع السكنى .

الطرق :

-       تـــم تنفيـذ شبكــات طرق بطول 701.36 كم .

-       جارى تنفيذ شبكات طرق بطول 99.00   كم .

-       تم تنفيذ الطريق الاقليمى ( شبين الكوم – السادات) بطول 65 كم طريق مزدوج سريع

-       جارى دراسة تمويل خط سكة حديد لربط مدينة السادات بخط المناشى (امبابة –ايتاى البارود) بين هيئة سكك حديد مصر وهيئة المجتمعات الجديدة 0

-       جارى رفع كفاءة بعض الطرق والمحاور والميادين بالمناطق السكنية والصناعية .

الكهربـــــاء :

-       تـــم تنفيـــذ شبكات كهرباء بطول  3910.33 كم .

-       جارى تنفيذ شبكات كهرباء بطول  851.46   كم .

-       تم تنفيذ 3 محطات محولات بطاقة 400 م.ف.أ .

-       جارى تنفيذ (محطة محولات الحى المتميز ومحطة محولات المطورين) بطاقة 200 م.ف.أ و 160 م.ف.أ

-       تم تنفيذ وصله مؤقته لتوصيل الكهرباء لعدد 5000 وحدة اسكان اجتماعى بحى الزيتون

-       تم تنفيذ مشروع انارة طريق البريجات لمسافة 6.5 كيلو بنظام الطاقة الشمسية 0

-       تم تنفيذ مشروع تغير اعمده كهرباء مدخلى المدينة السكنى والصناعى وطريق البراميتر لتصبح بنظام الليد ترشيدا لاستهلاك الكهرباء

-       جارى تنفيذ شبكة كهرباء منطقة المطورين الصناعيين.

-       جارى توصيل التغذية الكهربائية لمحطة المعالجة والمحطات الملحقة لها.

-       جارى تنفيذ  محطة محولات بالمنطقة الصناعية الثامنة بطاقة 525 م . ف . أ

-       جارى تنفيذ  محطة محولات بمناطق الامتداد السكنى بطاقة 525 م . ف . أ

الاتصالات :

-       تم تنفيذ شبكات اتصالات بطول 869.05 كم .

-       جارى تنفيذ عدد  ( 57643 خط )  لبعض المناطق بالمدينة .

-       تم تنفيذ سنترال رئيسى + وحده اونو  بطاقة اجمالية 65 الف خط .

-       تم تنفيذ الاعمال المدنية والشبكة الرئيسية والثانوية لحى الزيتون لعدد 500 وحدة سكنية

الزراعــــــة :

-       39 الف فدان حزام اخضر للمدينة مخصصه للمواطنين ومنتجة .

-       180.9 فدان مسطحات خضراء بالمناطق السكنية ومداخل المدينة.

-       60 فدان حدائق عامة .

-       32 فدان مسطحات خضراء بالطرق والمحاور

-       15000 شجرة بالطرق والمحاور الرئيسية

-       1700 فدان غابات شجرية تروى بمياه الصرف المعالجة

-       تم تنفيذ تصميم بيئى وانارة للمناطق السكنية 23 ، 25

-       تم تنفيذ شبكة رى وزراعة 250 فدان غابات شجرية بطول 15كم

-       تم تنفيذ تصميم بيئى وانارة لحى الزيتون ( مناطق عمارات الاسكان الاجتماعى )

الغاز الطبيعى :

-       تم توصيل الغاز الطبيعى للعمارات لعدد 8 مناطق سكنية (1 ،2 ،3 ،4 ، 7 ، 8 ، 11 ، 12) وجميع المناطق الصناعية القديمة من الصناعية الاولى وحتى الصناعية السابعة .

-       جارى العمل حاليا بتوصيل الغاز بمناطق ابنى بيتك ( س 16 ، س18 ، س 19) وعمارات الاسكان المتوسط "دارمصر" بالسكنية 17 وقطع اراضى المنطقة السكنية الخامسة والسابعة الجديدة وعمارات الاسكان الاجتماعى بالمناطق السكنية ( 25 ، جزء من س 16 ، وجزء من س 7 ، وحى الزيتون )

-       تم التعاقد على مد الغاز الطبيعى للمناطق السكنية ( 6 ، 9 ،10 ، 15 )

- المواصلات العامة :

-       33 اتوبيس نقل عام تربط المدينة بالقاهرة والاسكندرية و محافظات الدلتا .

-       مجمع مواقف بسعة 849 ميكروباص تربط المدينة بجميع انحاء الجمهورية .

-       مشروع النقل الداخلى 700 سيارة تاكسى بالاضافة الى 152 مينى باص7 راكب .

سادساً : قطاع الصناعة :-

عدد المناطق الصناعية  ( 8 مناطق + الإمتداد + المطورين ) بمساحة 8937  فدان وبعد ازالة التعديات تم زيادة المنطقة الصناعية لتصبح المساحة 15 الف فدان وجارى تخطيط 6063 فدان .

- بلغ عدد المصانع المنتجة 940 مصنع برأس مال مستثمر 15 مليار جنيه و أتاحت 45 الف  فرصة عمل بأجور سـنوية 132 مليون جنيه  0

- يبلغ عدد المصانع تحت الإنشاء 261 مصنع برأس مال مستثمر 3.5 مليار جنيه و ستوفر 15 ألف  فرصه عمل بأجور سنوية 30 مليون جنيه .

باتنهاء تنفيذ اعمال المخطط الاستراتيجى  للمدينة سيتم اضافة 1500 مصنع برأس مال مستثمر 30 مليار جنيه واضافة 90 الف فرصة عمل باجور سنويه حوالى 500 مليون جنية .

سابعاً : الاستثمارات :-

اجمالى الاستثمارات 8.4 مليار جنيه

-   قطاع الإسكان  2  مليار جنية                                -   قطاع الخدمات 818.9 مليون جنية

-   قطاع المرافق  5.5  مليار جنية                            -   قطاع الزراعة  83  مليون جنية
