قنا الجديدة

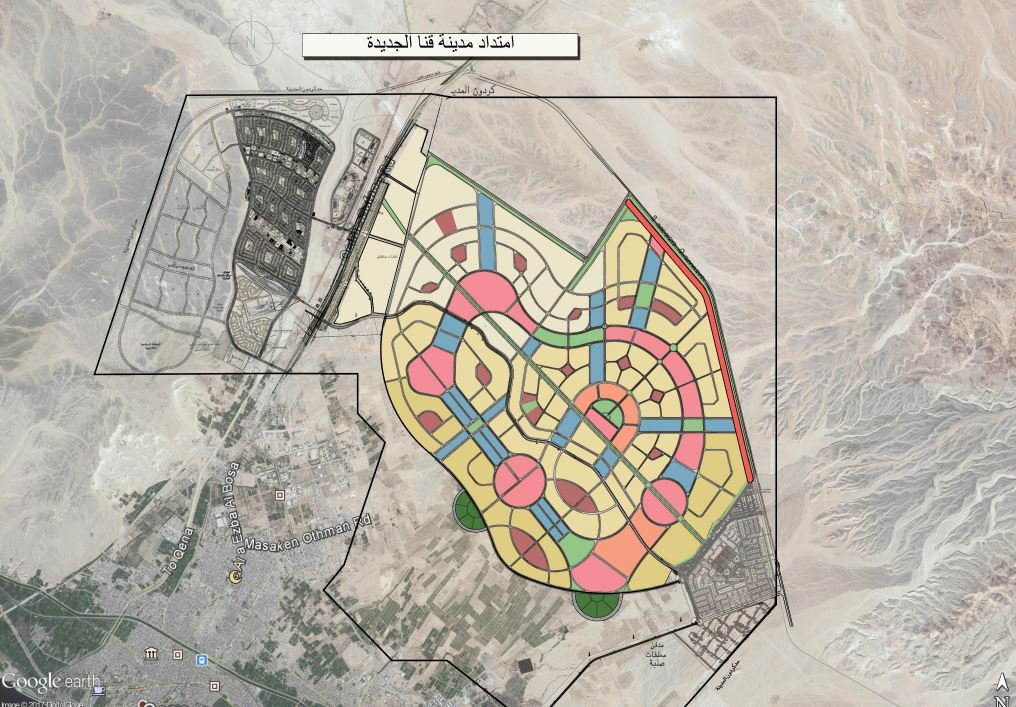

أولاً : الموقع العام :
تم إنشاء المدينة طبقا للقرار الجمهوري رقم 197 لسنة 2000 0
تقع شرق النيل علي بعد لا يزيد عن 8 كم من مدينة قنا الحالية.

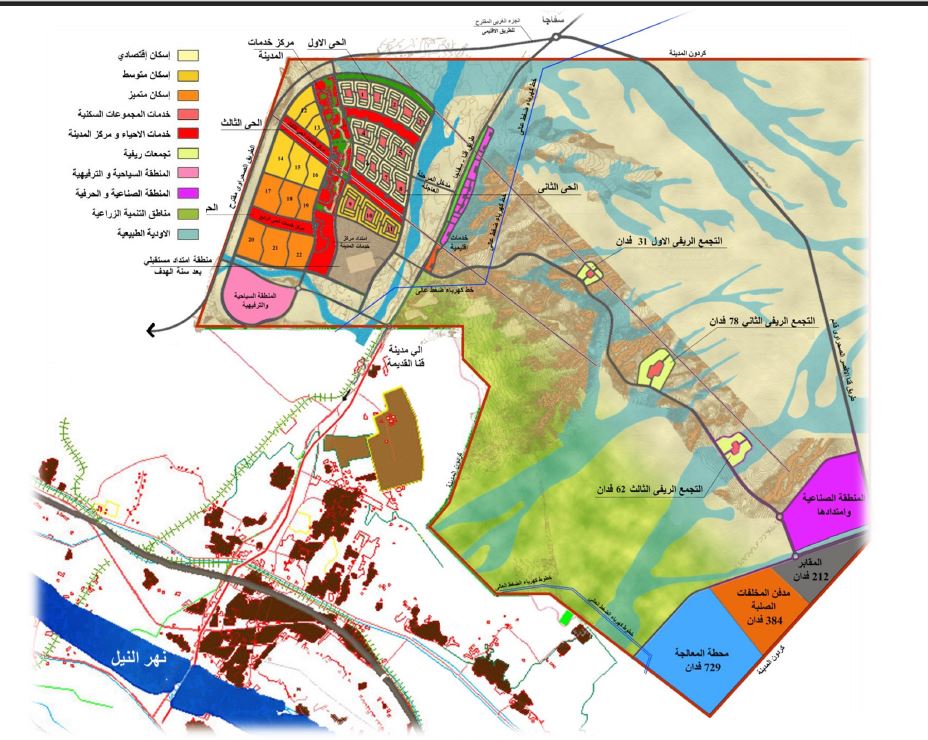

ثانياً : المخطط العام :
تبلغ المساحة الإجمالية للمدينة  24.2 ألف فدان منها 7 آلاف فدان كتلة عمرانية . (مناطق سكنية – خدمية – صناعية – سياحية و ترفيهية ... )
ثالثاً : قطاع الإسكان :
تم الانتهاء من تنفيذ عدد 1548 وحدة إسكان قومي بمعرفة الجهاز المركزي للتعمير علي ضوء عقد الإنابة المبرم بين الهيئة والجهاز .
جاري تنفيذ عدد 141 وحدة بمعرفة القطاع الخاص .
تم الانتهاء من تنفيذ عدد 169 عمارة بعدد 3788 وحدة  كمرحلة أولي .
جاري الانتهاء من تنفيذ عدد 5 عمارات بعدد 120 وحدة ضمن مشروع الإسكان الاجتماعي.
جاري تنفيذ عدد 90 عمارة اسكان اجتماعي بالاسناد المباشر طبقاً لتعليمات السلطة المختصة كمرحلة ثانية .
عدد السكان :
( المستهدف سنة الهدف 130 ألف نسمة ).
رابعاً : قطاع الخدمــات :
تم الانتهاء من تنفيذ مبني أمنى وعدد (2) سوق تجارى وعدد (2) وحدة صحية ومبنى سكن إداري لرئيس الجهاز وتم تنفيذ تنسيق موقع عمارات الإسكان القومى وتم تنفيذ ملعب ثلاثي بمنطقة الإسكان القومي وتم  نهو مبنى إداري لجهاز المدينة – تم نهو مبني البريد و مبني المخبز و مبني النادي الاجتماعي و عدد (2) سوق تجاري بالمنطقة (2) بالامتداد الشمالي بالحي السكني الاول لعدد (39) عمارة ومدرسة تعليم أساسي بمركز خدمات الحي السكني الاول وملعب خماسي بالمجاورة الثالثة بالحي السكني الثاني ووحدة صحية بمنطقة خدمات الاسكان الاجتماعي لعدد (72) عمارة ومبني حضانة بمنطقة الاسكان القومي وملعب الخماسي بمركز المجاورة الرابعة بالحي السكني الثاني و مدرسة تعليم أساسي بمركز خدمات الحي السكني و حضانة لخدمة عدد (30) عمارة نموذج البندق وعدد (2) سوق تجاري بالمنطقة (3) أعلي مصنع الفلنكات وحضانة بالمنطقة (2) بالامتداد الشمالي للحي السكني الاول وحضانة لخدمة (37) عمارة نموذج البندق بالمنطقة (3 ) ومبني الاسعاف وحضانة بالمجاورة الثالثة الحي السكنى الثاني و المناقصة العامة لاعمال تنفيذ حضانة بالمجاورة الاولي (ب) بالحي السكنى الاول. جارى تنفيذ قسم الشرطة ونقطة إطفاء عمارة و المباني الملحقة بالمبني الاداري للجهاز (مبنى مخازن – مظلة سيارات – السور ) الثاني  - مدرسة تعليم ثانوي بمركز خدمات الحي السكني الثاني –- تنفيذ  مدرسة تعليم أساسي بمنطقة خدمات الإسكان الاجتماعي بعدد (67) عمارة بمنطقة أعلي مصنع الفلنكات و بوابة رئيسية للمدينة وملحقاتها كمين أمني وأبراج حراسة – وحدة تراخيص المرور بجوار المنطقة (4) بامتداد الحي السكني الثاني – مبني مكتبة عامة بمركز خدمات المنطقة (2) لعدد (81) عمارة اسكان اجتماعي بالامتداد الشمالي للحي السكني الاول – مدرسة للمتفوقين بمركز خدمات الحي السكني الاول -– مجمع المواقف – مركز الشباب – ومدرسة بالمنطقة (2) بالامتداد الشمالي ومستشفي 175 سرير .
خامساً : قطاع المرافق والبنية الأساسية :
أولا :- الأطوال المنفذة ميــــــاه الشرب :
تم تنفيذ شبكة مياه شرب بطول 25.6 كم ( المرحلة العاجلة ). تم نهو أعمال التغذية العاجلة بمياه الشرب في للمرحلة العاجلة بالمدينة بطول 7 كم .
تم نهو أعمال تنفيذ شبكات مياه الشرب بمنطقة النوادي بطول 14.6 وتم الاستلام الابتدائي .
تم نهو أعمال تنفيذ شبكات مياه الشرب بالمنطقة رقم (4) بطول 24.51 وتم الاستلام الابتدائي .
تم نهو أعمال تنفيذ شبكات مياه الشرب بالحي الاول والمتبقي من الحي الثاني بطول 220.45
الصرف الصحي :
تم تنفيذ شبكة صرف صحي بطول 25.8 كم ( المرحلة العاجلة ).
تم نهو أعمال تنفيذ شبكات الصرف الصحي  بمنطقة النوادي  بطول 6.554 كم /ط وتم الاستلام الابتدائي .
تم نهو أعمال تنفيذ شبكات الصرف الصحي  بالمنطقة رقم (4) بطول 14.793 كم /ط وتم الاستلام الابتدائي .
تم نهو أعمال تنفيذ شبكات الصرف الصحي  بالحي الاول والمتبقي من الحي الثاني  بطول 49.37كم /ط.
الطرق :
تم تنفيذ المرحلة الثانية لطرق المرحلة العاجلة ( طبقة رابطة اسفلتية ) بطول 13.5 كم .
تم الانتهاء من استكمال الطريق الواصل إلي محطة المعالجة والمنطقة الصناعية ( طريق الخدمة – أساس MCO رابطة) بإجمالي طول 15 كم .ط . تم  استكمال طرق الحي الاول ( المجاورة الرابعة والخامسة ) ( أساس + MCO+ رابطة ) بإجمالي طول 15 كم . ط .
تم الانتهاء من  تنفيذ شبكات الطرق  "فرمة" بمنطقة النوادي .
تم استكمال الطريق الدائري (M1-1  ، M2-1 ) وأعمال المنطقة (1) عمارات الاسكان القومي (طبقة أساس وطبقة رابطة + بردورات وبلاطات بإجمالي طول 14 كم.ط . تم استكمال طرق الحي السكنى الاول (المجاورة الاولي والثانية والثالثة ) (أساس + MCO + رابطة ) بإجمالي طول 20 كم .ط . تم تنفيذ شبكة طرق منطقة المقابر بطول 1 كم / ط .
الكهرباء :
تم تنفيذ شبكة الكهرباء بالمرحلة العاجلة ( جهد متوسط – جهد منخفض – إنارة )  بطول 58 كم. تم تنفيذ مشروع إنارة الطريق الدائرى للمدينة وطريق قنا- سفاجا بطول 25.5 كم .ط .
تم تنفيذ شبكة كهرباء 31.5 فدان بطول 12كم . تم تنفيذ تغذية مأخذ المياه العكرة ومحطة تنقية المياه الرئيسية بطول 31 كم . تم تنفيذ شبكة كهرباء منطقة النوادي بطول 40كم . تم تنفيذ شبكة كهرباء 175 فدان بطول 99 كم .
تم تنفيذ شبكة كهرباء المنطقة (2) اسكان اجتماعي بمساحة 65 فدان لعدد (81) عمارة فدان بطول 39 كم . تم تنفيذ شبكة الكهرباء لعدد (27) عمارة اسكان اجتماعي بالمجاورة الرابعة بالحي السكني الاول  بطول 3 كم/ط . تم تنفيذ شبكة الكهرباء لعدد (27) عمارة اسكان اجتماعي علي الطريق الدائري بالحي السكني الاول بطول 4 كم/ط .
الاتصالات :
تم تنفيذ شبكة التليفونات بالمرحلة العاجلة طبقاً للبروتوكول بتاريخ 11/3/2007م وتم الاستلام الابتدائي  بطول 3 كم.ط . تم تنفيذ شبكة التليفونات للحى الأول والمتبقي من الحى الثاني بسعة 18828 خط "أعمال مدنية 7.5 كم .ط وتم الاستلام الابتدائي .
تم تنفيذ شبكة تليفونات المنطقة (2) اسكان اجتماعي بمساحة 65 فدان طبقا للبروتوكول بين الهيئة والشركة المصرية للاتصالات بطول 8 كم.ط و تم الاستلام الابتدائي . تم تنفيذ شبكة تليفونات المنطقة (1) اسكان اجتماعي لعدد (26) عمارة  بطول 0.5 كم.ط  و تم الاستلام الابتدائي.
تم الانتهاء  من تنفيذ الاعمال المدنية والشبكة الرئيسية تليفونات للمنطقة الثالثة بالحي السكني الثاني بمساحة 31.5 فدان بطول 1 كم/ط و تم الاستلام الابتدائي. تم تنفيذ الاعمال المدنية لشبكة تليفونات منطقة النوادي 177 فدان  بطول 11 كم.ط تم تنفيذ الاعمال المدنية لشبكة تليفونات المنطقة الرابعة 175 فدان  بطول 11 كم.ط تم الانتهاء من تنفيذ الاعمال المدنية لشبكة التليفونات لعدد (27) عمارة اسكان اجتماعي بالمجاورة الرابعة بالحي السكني الاول  بطول 2.5 كم/ط .
تم الانتهاء من تنفيذ الاعمال المدنية لشبكة التليفونات لعدد (27) عمارة اسكان اجتماعي علي الطريق الدائري بالحي السكني الاول بطول 3.5 كم/ط .   ثانياً :- الاطوال الجاري تنفيذها
الطرق :
جاري استكمال طرق الحي السكنى الثاني المجاورة الرابعة والخامسة والسادسة (أساس + MCO + رابطة ) بإجمالي طول 12 كم .ط  2 أسفلت. الكهرباء : جاري تنفيذ شبكة الكهرباء بالحي السكني الأول والمتبقي من الحي الثاني ( جهد متوسط – جهد منخفض – إنارة ) بطول 377 كم . .
جاري تنفيذ شبكة الكهرباء لعدد (36) عمارة اسكان اجتماعي بمنطقة النوادي  بطول 4 كم/ط .
الاتصالات : .
جاري تنفيذ الاعمال المدنية لشبكة التليفونات  لعدد (36) عمارة اسكان اجتماعي بمنطقة النوادي  بطول 3.5 كم/ط .
سابعاً : الاستثمارات :
2.9  مليار جنيه  كالآتي  :-
في قطاع الإسكان 1.2مليار جنيه
فى قطاع الخدمات 318.8 مليون جنيه
فى قطاع المرافق 1.4 مليـار جنيه
في قطاع الزراعة 13.4  مليون جنيه.
