الفيوم الجديدة

أولاً : الموقع العام :-

تم إنشاء مدينة الفيوم الجديدة طبقا للقرار الجمهوري رقم 193 لسنه 2000.

تقع المدينة على طريق ( القاهرة- أسيوط) الغربي على بعد 100كم جنوب القاهرة وتبعد عن مدينة الفيوم الأم بمسافة 15 كم وعن مدينة بني سويف بمسافة 40 كم.

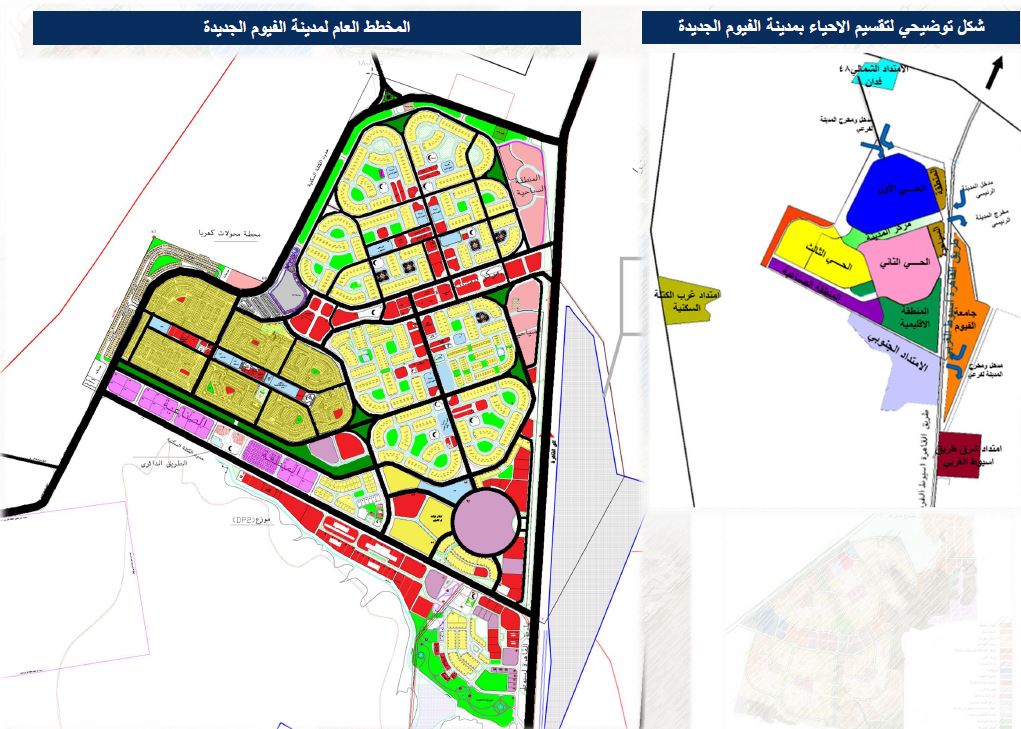

ثانياً : المخطط العام :-

تبلغ المساحة الإجمالية للمدينة 12851.87 فدان منها 1855.34 فدان مساحة الكتلة العمرانية.

والكتلة العمرانية للمدينة مقسمة إلى ثلاث أحياء سكنية بالإضافة إلى المنطقة السياحية والترفيهية والإقليمية ومركز المدينة والصناعية ومنطقة الامتداد الجنوبي ومنطقة الامتداد الغربي اراضي الاسكان الاجتماعي ومنطقة الامتداد الشمالي 48 فدان (84قطعة ارض اسكان اجتماعي) ومنطقة الامتداد الغربي 37.5 فدان (64 عماره اسكان اجتماعي) ومنطقة الامتداد الشرقي 96 فدان

ثالثا : قطاع الإسكان :-

الوحدات السكنية المنفذة بالمدينة:حوالي 6181وحدة سكنية منها:

1-         وحدات منفذة بمعرفة الهيئة :

         وحدات سكنية بمختلف المستويات وتشمل(فيلات- إسكان متوسط- اقتصادي– منخفض التكاليف)=  لايوجد.

         عدد 180 مشروع الإسكان القومي (محور التمليك)

2-         وحدات منفذة بواسطة جهات أخرى.

عدد وحدات السكنية المملوكة للقطاع الخاص (المنفذة)بمعرفة الاهالي =5629 وحدة.

         عدد الوحدات مملوك للقطاع الخاص (المنفذة) جمعيات =372 وحدة

مشروع المليون وحدة سكنية (الاسكان الاجتماعي)

إجمالي عدد الوحدات السكنية بالاسكان الاجتماعى (1656) وحدة.

         تم  تنفيذ عدد120 وحدة سكنية بمشروع الإسكان الاجتماعي (مرحلة أولى).

         جارى الاستلام الابتدائي (1536 وحدة) (مرحلة ثانية).

         تم تخصيص عدد 227 قطعة اراضي اسكان اجتماعي بنظام القرعة العلنية وجاري الاستلام بعد الانتهاء من المرافق

         تم تخصيص عدد84 قطعة اراضي بالاسكان الاجتماعي بالقرعة التكميلية

         تم تخصيص عدد 101 قطعة اراضي اسكان متميز وعدد 3 أراضى إسكان أكثر تميز

ابنى بيتك:

         عدد القطع بالمشروع           2308

         عدد القطع المحجوزة           2286

         عدد القطع الشاغرة 24

مشروع دار مصر:

         لايوجد

عدد السكان:

( الحالى3500 نسمة ( 700 أسره)–المستهدف140ألف نسمة–

سنة الهدف 2030)

رابعا : قطاع الخدمــات :-

تم الانتهاء من تنفيذ المبنى الإداري لجهاز المدينة وعدد 2 دار حضانة ,عدد 2 مركز صحي وعدد 2 سوق تجارى وعدد 1 مدرسة تعليم أساسي وعدد 2 مقر لرؤساء الأحياء وعدد 2 موزع جهد و سويقة بابنى بيتك و مركز شرطة ونقطة إطفاء وتم تنفيذ 4 ملاعب (2 ثلاثي و2 خماسي) و تم التنفيذ مدرسة ثانوي بالحي الثاني المجاورة الثالثه

- جاري الاستلام الابتدائي مشروع مخازن الجهاز والورش وانتظار سيارات ومعدات الجهاز.

- جاري البت امالى لمشروع نادي اجتماعي بالمدينة.

- جاري إعتماد لوحات تصميم حديقة اقليميه بمساحه (30 فدان) بمنطقة الامتداد الجنوب الـ 180 فدان

- تم استلام مشتل الجهاز

- جاري الانتهاء من اعمال الاستلام الابتدائي وحدة اجتماعيه بمشروع ابني بيتك

- جاري تنفيذ خدمات 64 عمارة اسكان اجتماعي بمنطقة الامتداد الغربي 37.5 فدان

(حضانه- سوق تجاري- وحده صحية)

- جاري الاستلام الابتدائي لعدد 2 نموذج

مركز تجاري (3محلات) بمنطقة عمارات الاسكان الاجتماعي

- جارى تنفيذ السوق التجارى والادارى بالحى التانى المجاوره الثانيه

- جارى الاستلام  الابتدائى عدد (2) سوق تجارى نموذج (3محلات) بالحى الثالث بمشروع ابنى

 بيتك بالمدينه

- تم تخصيص(هايبر) بمركز المدينه

- جارى تنفيذ مدرسة تعليم اساسي بالحى الثانى

- جارى التنفيذ لمدرسة تعليم اساسى بمنطقه (عمارات الاسكان الاجتماعى ) بالامتداد غرب

الكتله السكنية للمدينة (37) فدان

خامسا : قطاع المرافق والبنية الأساسية :

الميــــــاه:

يتم تغذية المدينة بمياه الشرب من محطة مياه العزب الجديدة بمدينة الفيوم الأم بخطى مياه 600مم زهر مرن.

-           تم الانتهاء من تنفيذ شبكة مياه الشرب لكامل مساحة الكتلة السكنية بإجمالي طول67.3كم ولم يتبقى سوى جزء من المنطقة الصناعية والسياحية ومنطقة الامتداد الجنوبى جارى العمل بهم كما تم الانتهاء من تنفيذ شبكة مياه الري بإجمالي طول40.35كم.

-           تم تنفيذ شبكة المياه بالمرحلة العاجلة والحي الثالث والثاني والمنطقة الاقليمية.

-           تم الاستلام الابتدائي وجاري تلافي الملاحظات شبكة مياه منطقة 180 فدان

-           جاري تنفيذ شبكه مياه منطقة الامتداد الغربي(اراضي الاسكان الاجتماعي)

-           جارى تصميم لمحطة تنقية مياه بطاقة 150الف م3 / يوم وخط المياه العكرة من المأخذ وحتى محطه التنقيه بالمدينه

-           جارى تنفيذ حمايه المدينه من اخطار السيول

-           جارى تنفيذ  شبكه مياه ورى عمارات الاسكان الاجتماعى 64 عماره

-           جارى الموافقة على طرح اعمال تنفيذ شبكة المياه بمنطقة ال 48 فدان الامتداد الشمالى للكتلة

الصرف الصحـي:

-           تم الانتهاء من تنفيذ شبكة الصرف الصحي لكامل مساحة الكتلة السكنية بإجمالي طول50 كم ولم يتبقى سوى جزء من المنطقة الصناعية والسياحية ومنطقة الامتداد الجنوبى جارى العمل بهم

-           تم تنفيذ عدد 2 محطة رفع صرف صحي وخط الطرد لبرك الأكسدة.

-           تم تنفيذ المرحلة الاولي من محطة معالجة مياه الصرف الصحي ( برك الأكسدة) بقدرة تصرف 15 ألف م3/يوم.

-           تم تنفيذ شبكة الصرف بالمرحلة العاجلة والحي الاول والثاني والثالث والمنطقة الاقليمية ومنطقه ال 180 فدان

-           تم تنفيذ محطة رفع الصرف الصحي رقم 3 وخط الطرد للحى الثالث.

-           تم الاستلام ابتدائي محطة رفع رقم 2 للحى الاول وخط الطرد .

-           جاري تنفيذ شبكه صرف منطقة الامتداد الغربي(اراضي الاسكان الاجتماعي)

-           تم تنفيذ محطة معالجه ثلاثيه بالمدينة بطاقة 13 الف م3/يوم وشبكة الري للمدينة ماعدا منطقة الامتداد الجنوبي الـ 180 فدان

-           جارى تنفيذ لشبكه صرف منطقه عمارات الاسكان الاجتماعى غرب الكتله السكنيه

-           جارى التصميم لمحطه الرفع بمنطقه عمارات الاسكان الاجتماعى غرب الكتله السكنيه

-           جارى الموافقة على طرح اعمال تنفيذ شبكة المياه بمنطقة ال 48 فدان الامتداد الشمالى للكتلة

-           جارى الموافقة على طرح اعمال تنفيذ شبكة الصرف الصحي بمنطقة ال 48 فدان الامتداد الشمالى للكتلة

الكهربـــــاء:

-تم تنفيذ شبكات كهرباء بطول 6894 كم.

         جاري تنفيذ محطه محولات رئيسيه جهد (22/66) ك.ف باجمالي طاقه (3*40) م.ف.ا

         تم تنفيذ عدد (2) موزع للمرحله الثانيه والتوزيع.

         جاري تنفيذ عدد (2) موزع لشبكه كهرباء 180 فدان و اراضي وعمارات الاسكان الاجتماعي.

         تم تنفيذ شبكه كهرباء الاسكان العائلي.

         تم تنفيذ شبكه كهرباء مناطق (ا, ب , ج ) مضافه ومناطق (ا , ه ) اساسيه

         جاري تنفيذ شبكه كهرباء مناطق ( ب , ج , د ) اساسيه.

         جاري تسليم شبكه كهرباء المرحله التانيه الي شركه التوزيع للكهرباء.

         تم تنفيذ شبكه كهرباء المرحله الثالثه بتكلفه 25مليون جنيه.

         جاري تنفيذ شبكه كهرباء اراضي وعمارات الاسكان الاجتماعي بتكلفه 52 مليون جنيه.

         جاري تنفيذ شبكه كهرباء 180 فدان بتكلفه 41مليون جنيه.

الطرق والاتصالات :

الطرق

-           تم تنفيذ الأسفلت لطرق المرحلة العاجلة والإسكان العائلي والحي الثاني والمنطقة الاقليميه.

-           تم الانتهاء من تنفيذ الفرمة لكامل مساحة الكتلة السكنية بإجمالي طول80.25كم وجاري تنفيذ فرمة منطقة الامتداد الجنوبى

-           تم تنفيذ الأعمال المدنية لشبكة الاتصالات للمرحلة العاجلة وجزء من المنطقة الصناعية والمرحلة الثانية من المدينة.

-           تم تنفيذ شبكة الاتصالات بالحى الثالث (ابنى بيتك) والحى الثانى ( الاسكان العائلى) 5كم.

-           جارى تنفيذ فرمه منطقة الامتداد الغربي(اراضي الاسكان الاجتماعي)

-           تم تنفيذ مشروع فرمة منطقة الامتداد الجنوبى 180 فدان .

-           تم تنفيذ وصلة طريق رابط المدينة الجديدة بالمدينة الام بطول 4.5 كم.

-           تم الانتهاء من طرق (فرمه) بمنطقه عمارات الاسكان الاجتماعى بالامتداد غرب الكتله السكنيه للمدينه (37 ) فدان

-           جارى تنفيذ اعمال الطرق (اساس ++ MCO رابطه ) للحى الاول والاجزاء المتبقيه من مركز المدينه والمنطقه السياحيه والمنطقه الصناعيه

-           جارى إستلام  لاعمال تنفيذ وصلة طريق اسفلت بطول 4كم وعرض 10م بمشروع الاسكان الاجتماعي الجاري تنفيذه بمنطقة امتداد غرب الكتلة .

-           جارى البت المالى لا عمال تنفيذ وصلة الطريق الرابط بين عمارات الاسكان الاجتماعى بقرية دمشقين الى طريق اسيوط الغربى

-           جارى الموافقة على طرح اعمال تنفيذ شبكة الطرق بمنطقة ال 48 فدان الامتداد الشمالى للكتلة

الاتصالات

         تم تخصيص قطعة ارض للشركة المصرية للاتصالات لاقامة سنترال سعة 30000 خط وتم عمل السور الخارجى.

         تم تنفيذ شبكة تليفونات كاملة بمنطقة الاسكان العائلى بعدد 700 خط.

         تم تنفيذ شبكة تليفونات باستخدام وحدات MSAN بالمرحلة العاجلة وابنى بيتك

         تم تنفيذ الأعمال المدنية لشبكة تليفونات الحى الثانى والأول بالمدينة

         جارى تصميم وتخطيط وتنفيذ (استكمال الاعمال المدنية والشبكة الرئيسية والثانوية ) لمنطقة الاسكان الاجتماعى

         جارى إستكمال الاعمال المدنية  لمنطقة أراضى الاسكان الاجتماعى

الزراعـــــة:

         تم التنفيذ والتشغيل  للمشتل

         جارى الاستلام الابتدائي لعمليه تنسيق وزراعه الطرق والمناطق الخضراء للمرحله العاجله للمدينه

         زراعه وتنسيق طريق اسيوط الغربى امام المدينه

         تم تنفيذ وتنسيق المناطق الخضراء لمنطقه ابنى بيتك

         تم  زراعه وتنسيق المناطق الخضراء ومنطقه الاسكان العائلى

         تم تنفيذ زراعه وتنسيق واجهه المدينه والحديقه الاماميه

         تم زراعه الجزر بطرق المرحله الاولى والطريق الدائرى حول  مدينه الفيوم الجديده

سادسا: قطاع الصناعة:

-           بلغ عدد المصانع المنتجة 6 مصنع .

-           بلغ عدد المصانع تحت الانشاء 46 مصنع باستثمارات 0.8 مليون جنيه وقيمة انتاج سنوى 0.83 مليون جنيه وتوفر 5 الاف فرصة عمل .

 سابعاً : الاستثمارات :- 1.1 مليار جنيه  كالآتي  :-

         في قطاع الإسكان 276 مليون جنيه

         فى قطاع الخدمات 92.7 مليون جنيه

         فى قطاع المرافق 690.7 مليـون جنيه

         في قطاع الزراعة 35.8 مليون جنيه.
